"¿Como puedo implementar Odoo?", En Perú muchas de las implementaciones que se ve fallan y no por Odoo, sino por el alcance más estructurado, uso incorrecto y datos basura dentro del software.
Este artículo te dejará en claro: las fases y tiempos según nuestra experiencia
"Si deseas ayuda profesional o con experiencia puedes contactarnos para ayudarte a resolver tus problemas de implementación o errores del Software click aqui".
![]()
Antes de empezar: lo que define el tiempo real de implementación
Cuando naturalmente preguntan “¿Cuánto tiempo tarda la implementación de Odoo?”, la respuesta más clara es: depende de 6 variables. Y no es una frase de manual. En la práctica, muchas implementaciones terminan moviéndose entre 2 meses y 5–6 meses, principalmente por cronogramas poco realistas o una mala evaluación inicial del proyecto. Eso genera retrasos, retrabajos, frustración del equipo y, en casos críticos, hace que el proyecto se desgaste hasta perder impulso o incluso quedar en pausa.
1) Tamaño de empresa (usuarios sedes y almacenes)
No es lo mismo implementar una empresa con 1 sede para 5 usuarios que otras que lleven 40 usuarios y varios almacenes (sedes).
- Más usuarios esto influye a más roles, más permisos, capacitación y más soporte durante el uso inicial del software.
- Más sedesreglas distintas (precios, stocks, aprobaciones, flujos).
Más almacenes/ubicacionesmás complejidad logística (picking, transferencias internas, trazabilidad e inventarios).
Impacto típico
Una empresa con 1 almacén puede arrancar rápido. Con 2–3 almacenes y ubicaciones internas (racks, zonas, cuarentena, despacho), el tiempo crece porque hay que diseñar bien la operación desde el día 1.
2) Número de procesos a cubrir (alcance real por módulos)
Odoo es modular. El tiempo se dispara cuando el proyecto intenta implementar “todo” al mismo tiempo
- Bajo alcance (CRM + Ventas + Inventario básico): más rápido.
- Alcance medio (Ventas + Compras + Inventario + Contabilidad): requiere más pruebas de punta a punta.
- Alcance alto (incluye Mantenimiento, Producción, Calidad, Proyectos, etc.): exige más diseño funcional, datos y pruebas.
3) Calidad de los datos maestros
Uno de los factores más subestimados. Migrar productos, clientes, proveedores y saldos iniciales con datos limpios puede tomar días. Con datos sucios (duplicados, códigos inconsistentes, precios desactualizados, sin categorías), puede tomar semanas y arruinar la puesta en marcha.
Lo que más retrasa: listas de productos sin unidades de medida, clientes sin RUC válido, saldos contables sin cuadrar, y stocks físicos que no coinciden con el sistema anterior.
4) Disponibilidad del equipo interno
El implementador puede avanzar solo hasta cierto punto. Sin un responsable interno que valide, tome decisiones y coordine con las áreas, el proyecto se estanca.
|
Las implementaciones más rápidas son aquellas donde la empresa nombra un líder de proyecto dedicado, no alguien que "lo ve cuando puede". |
5) Personalizaciones y desarrollos a medida
Odoo estándar cubre el 80% de los procesos de la mayoría de empresas peruanas. El problema está en ese 20% que se quiere personalizar. Cada desarrollo a medida suma tiempo de análisis, programación, pruebas y documentación.
- Sin desarrollos: implementación puede cerrarse en 6–8 semanas.
- Con desarrollos complejos (facturación electrónica personalizada, integraciones, reportes especiales): fácilmente supera los 4 meses.
6) Cumplimiento normativo peruano
Facturación electrónica con SUNAT (UBL 2.1), libros electrónicos (PLE), detracción, percepción, retención, IGV justo. Todo esto requiere configuración y pruebas específicas.
No es opcional y no se puede dejar para el final. El cumplimiento normativo debe integrarse desde la fase de configuración base. |

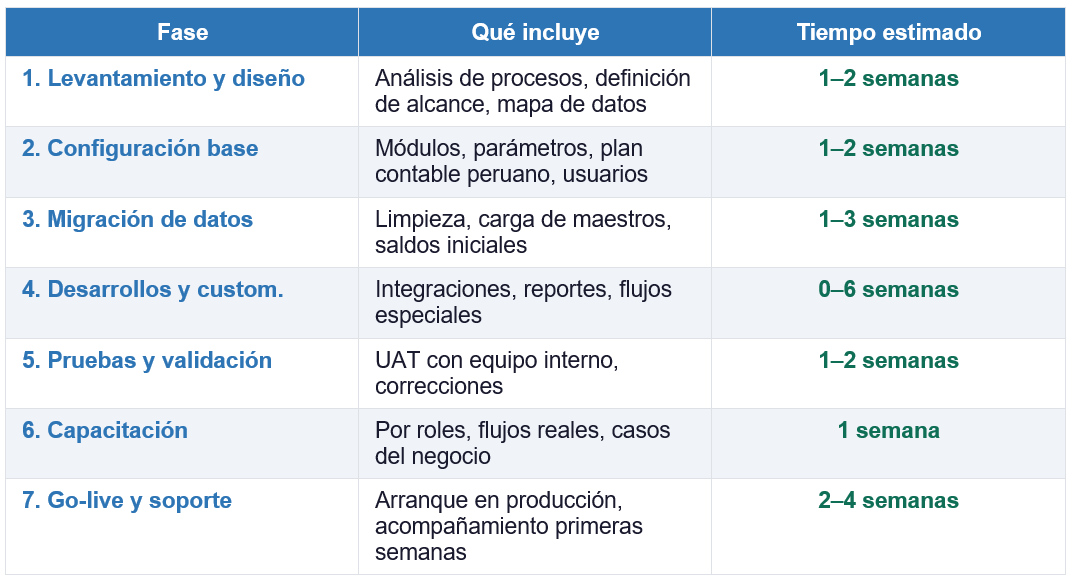

Las fases y tiempos reales
Basado en proyectos reales en Perú, esta es la estructura de implementación que funciona:

Rango total realista: 2 a 5 meses, dependiendo de las 6 variables descritas. Proyectos pequeños y bien definidos pueden vivir en el extremo inferior. Empresas medianas con varios módulos y desarrollos, en el superior.
El error más común en Perú
|
Querer implementar todo en el menor tiempo posible, sin etapa de análisis, sin limpiar datos y sin un responsable interno claro. El resultado: un sistema configurado a medias, usuarios sin capacitar y datos que no reflejan la realidad del negocio. |
Odoo no falla — el proceso falla. Una implementación bien estructurada, aunque tome un mes más, es infinitamente mejor que una apresurada que obliga a rehacer todo seis meses después.
Conclusión
Implementar Odoo en Perú es perfectamente viable para empresas de cualquier tamaño, siempre que el proyecto esté bien planificado, el equipo interno esté comprometido y se respeten las fases. No hay atajos reales: los que parecen atajos suelen convertirse en el camino más largo.
Si estás evaluando una implementación o tienes una en curso que se ha descarrilado, lo primero es hacer un diagnóstico honesto del alcance y el estado actual antes de seguir avanzando.
